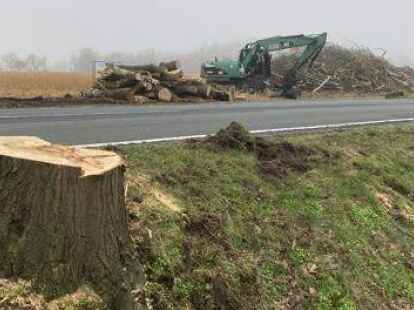

Tweel - Hier hat die Kettensäge ihr Werk verrichtet: An der Beverbrucher Straße haben in den vergangenen Tagen Baumfällarbeiten für einige Nachfragen gesorgt. „Warum werden die kerngesunden Bäume dort gefällt?“, hieß es etwa. Über den Grund hatte unsere Redaktion kürzlich bereits berichtet: Die Bäume müssen weichen, um Platz für die Zuwegung zum geplanten Umspannwerk zu schaffen.
Laut Aussage des Netzbetreibers Tennet mussten dort rund 40 Bäume gefällt werden. Ein Ausgleich werde aber im Vehnemoor (Bösel/Altenoythe) geschaffen. Weiterhin wird eine über einen Kilometer lange Wallhecke rund um die Anlage auf dem umlaufenden Randstreifen gepflanzt.
Für die rund 50 Meter lange Zuwegung, die westlich der Vehne zum künftigen Standort des Umspannwerks verläuft, wird die Beverbrucher Straße verbreitert und der Kreuzungsbereich der neuen Zufahrt umgebaut. Es entstehen zwei Linksabbiegerspuren, um einen reibungslosen Verkehr zu gewährleisten.
Bis 2025 entsteht auf einer Fläche von 25 000 Quadratmetern ein neuer Netzverknüpfungspunkt für die Einspeisung von bis zu 900 Megawatt Offshore-Wind (Projekt Borwin5). Der vor der Küste Niedersachsens auf See produzierte Windstrom wird als Drehstrom auf eine Konverterplattform von Tennet geleitet, dort in Gleichstrom umgewandelt und bis zur künftigen Konverterstation Garrel/Ost transportiert. Hier wird der Strom wieder in Drehstrom umgewandelt und über das ebenfalls neu zu errichtende Umspannwerk ins Höchstspannungsnetz eingespeist. Gleichstrom bietet sich aufgrund der Entfernung und der zu übertragenden Leistung für den verlustarmen Transport an.
Im dritten Quartal 2021 wird dann mit den eigentlichen bauvorbereitenden Maßnahmen begonnen. Dabei wird auf dem Anlagengelände zunächst der Oberboden abgetragen und Sand aufgeschüttet, um einen gleichmäßigen Baugrund auf einem Höhenniveau herzustellen. Im Laufe des weiteren Jahres folgen die Versorgungsanschlüsse sowie die Telekommunikationsleitungen, zudem wird die Fläche auf Kampfmittel sondiert.
Ab voraussichtlich August 2022 wird in mehreren Bauabschnitten die technische Anlage zur Umrichtung des Gleichstroms in Drehstrom gebaut, die sich im Wesentlichen in Hallen plus Kühlanlage für die Umrichtertechnik verbirgt.
Die Gesamtfläche in Garrel/Ost beträgt rund 190 000 Quadratmeter – so viel wie 27 Fußballfelder. Neben der Konverteranlage Bor Win5 werden hier noch ein 380-Kilovolt (kV)-Umspannwerk und eine 110-kV-Anlage von Tennet sowie eine 110-kV-Anlage vom regionalen Verteilnetzbetreiber Avacon errichtet und Einrichtungen für die Sammlung von Regenwasser gebaut. Das Antragsverfahren dafür war am Februar 2020 eingeleitet worden.
Die Planfeststellungsverfahren für die 380-kV-Leitung im Abschnitt 2 von Bad Zwischenahn nach Beverbruch ist zurückgestellt worden, Grund: ein Zielabweichungsverfahren. Das Verfahren 2a, das die Strecke von Beverbruch bis zum Umspannwerk (per Erdkabel) umfasst, soll im zweiten Quartal 2021 starten.
Im kürzlich veröffentlichten Entwurf zum Netzentwicklungsplan 2035 ist weiterhin der Bau der zwei HGÜ-Erdkabel-Verbindungen DC 21 (Heide/West - Wilhelmshaven 2- Uentrop) und DC 25 (Wilhelmshaven 2 - Polsum) eingeplant. Diese Erdkabel-Leitungen, gegen die sich Kreis und Bürgermeister ausgesprochen hatten, wird mit großer Sicherheit den Landkreis Cloppenburg durchziehen. Schon 2019 hatte der Kreis „eine eingehende Alternativen-Betrachtung“ gefordert.
